Nieuwbouw RWZI Gaarkeuken

Sissing Noord Beeldmerk
Project

Over dit project

Waterschap Noorderzijlvest werkt aan een
toekomstbestendige rioolwaterzuiveringsinstallatie (RWZI)
op de locatie Gaarkeuken. Deze vervangt de verouderde
installaties in Marum, Gaarkeuken en Zuidhorn, gebouwd in
de jaren ’70. Het doel is te voldoen aan strengere emissie-
eisen en water van hoge kwaliteit te lozen op het Van
Starkenborghkanaal.

Galerij

Project in beeld

Ontwerp fase
Sissing Noord heeft in de ontwerpfase van dit project een bijdrage geleverd aan het elektrotechnisch- en procesautomatiseringsontwerp. De nieuwe rioolwaterzuiveringsinstallatie moet worden voorzien van een elektrotechnische installatie welke zowel de distributie en stroomvoorziening voorziet als de besturing van de zuivering.

Dit heeft geleid tot een installatie van hoofd- en verdeelkasten (HK, LK), aardings- & vereffeningsinstallaties, besturingskasten (BK), bedieningspanelen, procesinstrumentatie, aansluitkasten, frequentieregelaars, PLC’s, netwerkapparatuur, voedingskabels, signaalkabels, vermogensschakelaars, noodknoppen, verlichting en hulpapparatuur.

Start en oplevering
De bouw is gestart op 17 juli 2024.

In mei 2025 is de 1e fase van de nieuwe RWZI installatie gedeeltelijk opgeleverd. Dit is een werkende installatie met nog een beperkte capaciteit.

Medio 2026 zal de 2e en laatste fase van het project opgeleverd worden. De laatste fase omvat o.a. de bouw van een 2e nabezinktank met een bijbehorend retourslibgemaal.

Uitvoering
De nieuwe installaties dienen in de basis parallel aan de huidige gebouwd te worden en als de nieuwe installatie gereed is kan de bestaande installatie verwijderd worden. Elektrotechnisch zal er niks hergebruikt worden van de bestaande installatie. Ook zal de terreinverlichting installatie aangepast worden naar de nieuwe situatie.

De hieronder genoemde werkzaamheden en leveringen door Sissing Noord zijn te herleiden naar locaties op Figuur 3.

Werkzaamheden fase 1:

  • Engineering en panelenbouw

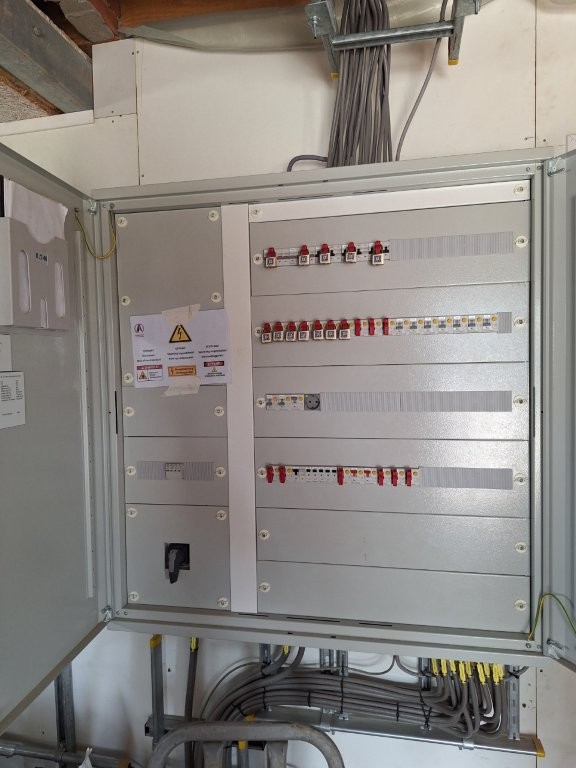

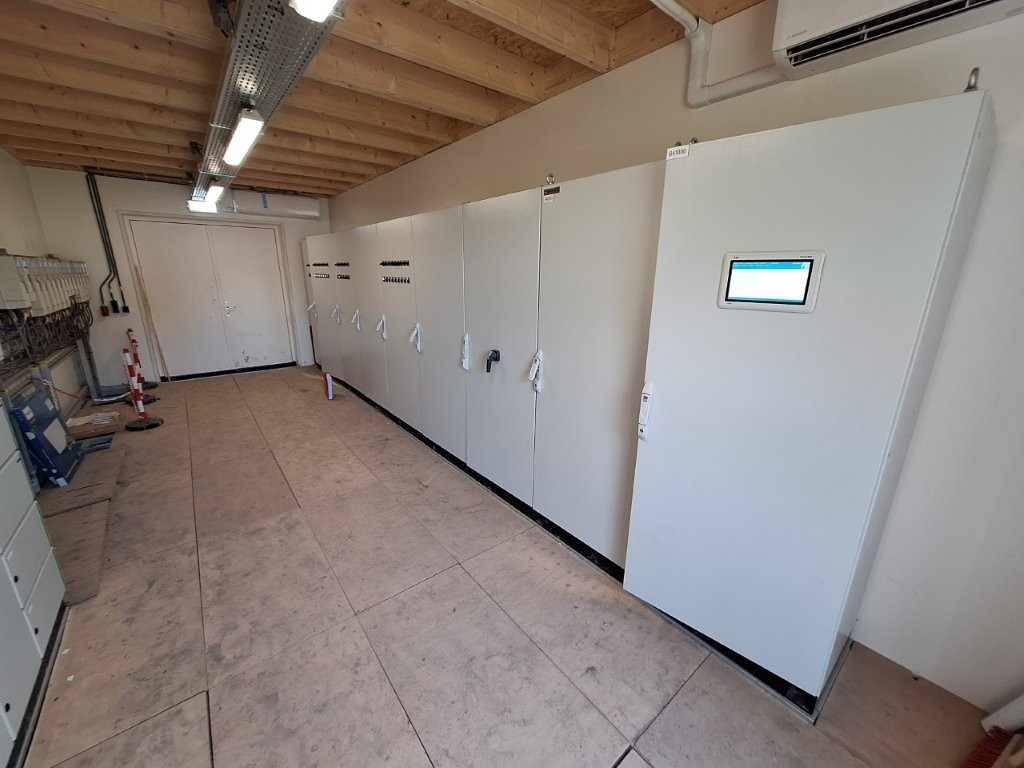

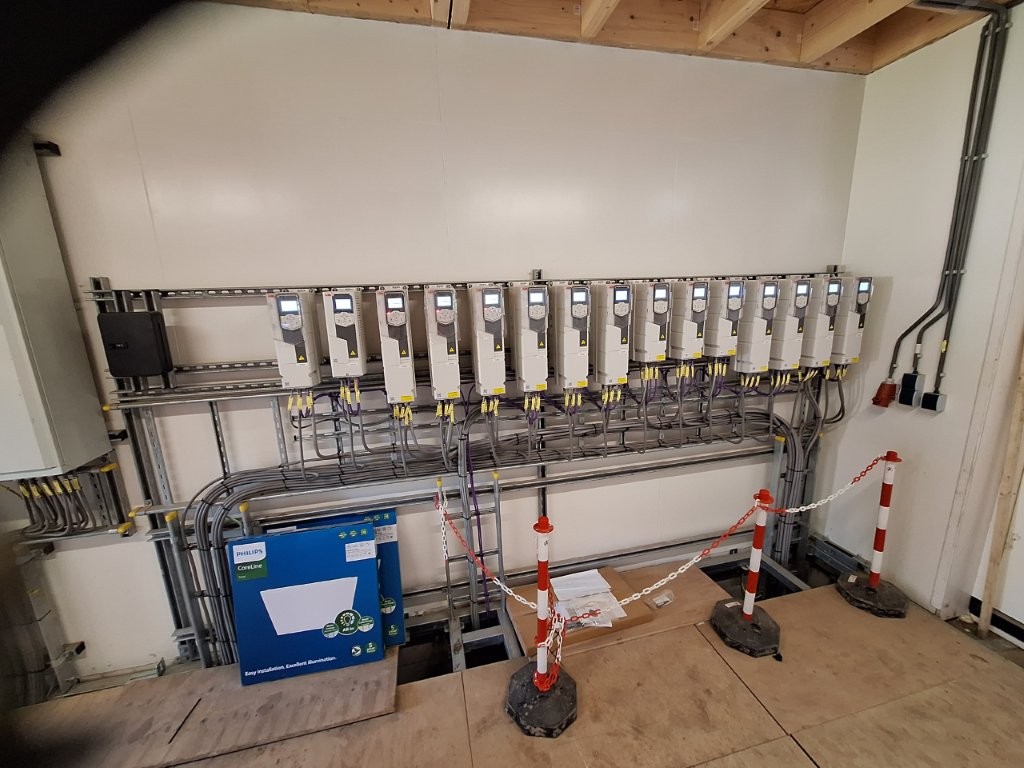

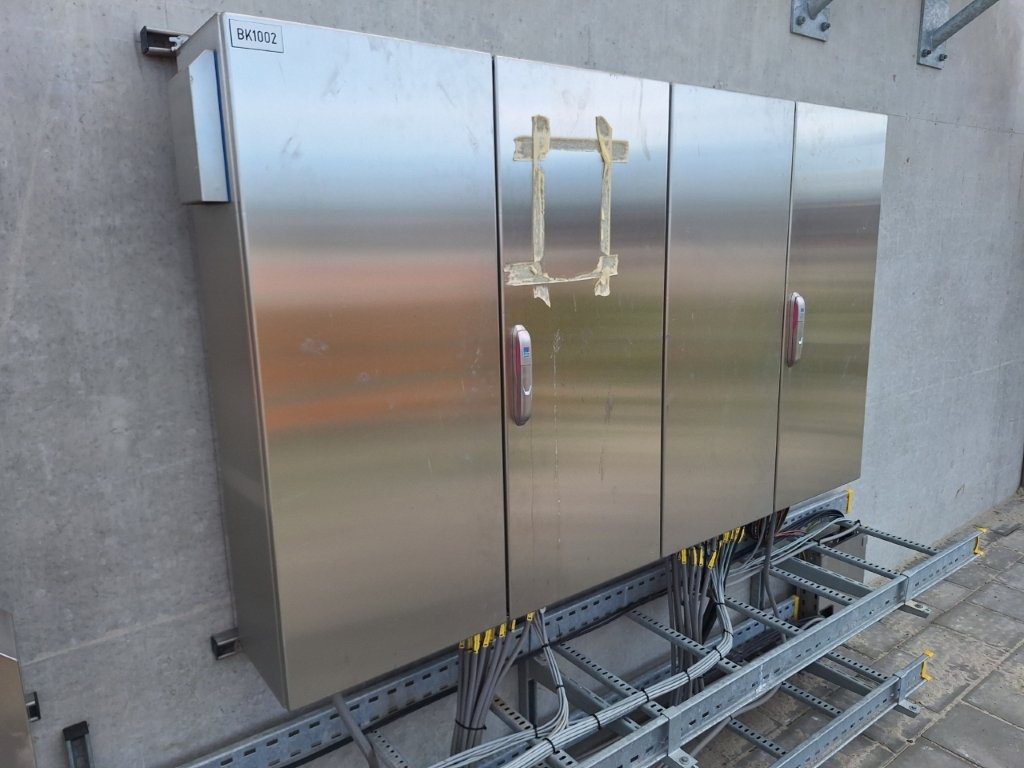

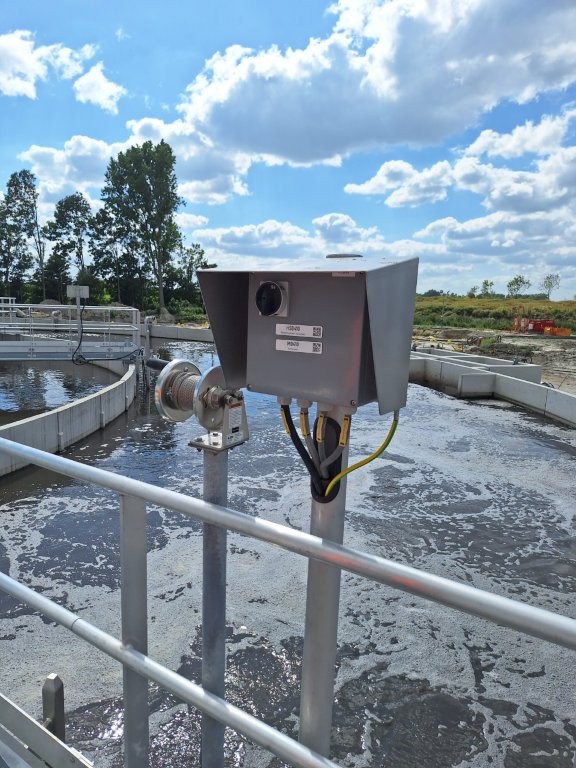

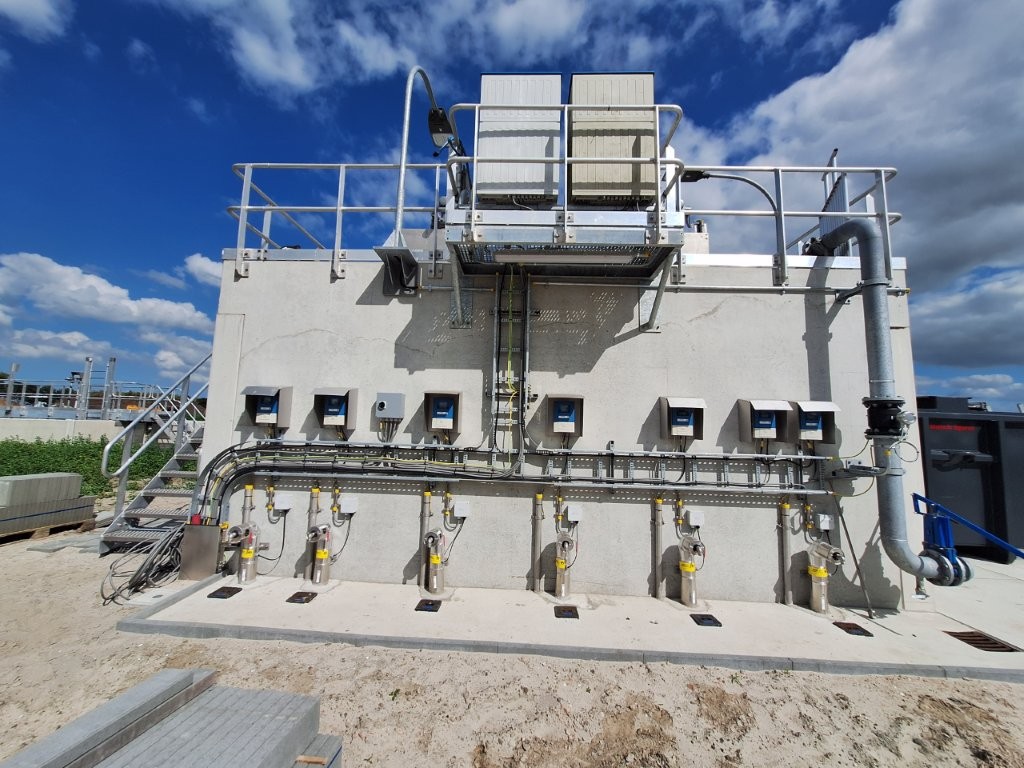

  • Besturingskasten voor de zuiveringsinstallatie in het techniekgebouw (5)
  • Onder verdelers voor algemene en specifieke elektrotechnische installaties op verschillende locaties op het terrein
  • Voedingskabels t.b.v. de algemene en specifieke installaties vanuit de hoofdverdeler en de besturingskast
  • Voedingskabels t.b.v. de midden spanningstransformator
  • Aansluiten van door derden geleverde package-units (1 & 5)
  • Verlichting boven de technische installaties op de mechanische zuivering (1)

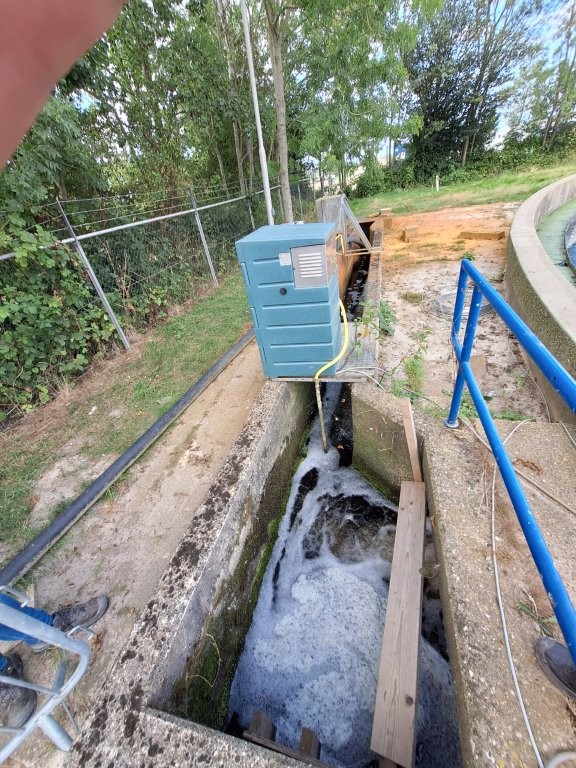

  • Waterdichte kabeldoorvoeringen, kabelrouting, (nood)verlichtingsinstallatie
  • Sloop bestaande elektrotechnische installatiedelen

Werkzaamheden fase 2:

Sissing Noord heeft de volgende werkzaamheden al uitgevoerd:

  • De al gedeeltelijk aangelegde voedingskabels voor de 2e nabezinktank (3) inclusief het retourslibgemaal en aansluiten in het techniekgebouw (5).
  • Monsternamekast t.b.v. de schoonwaterbemonstering (effluent) van het afvalwater.

Wanneer de tweede en nieuwe nabezinktank (3) gereed is worden de laatste werkzaamheden uitgevoerd:

  • Het invoeren en aansluiten van de overige kabels op de technische installatiedelen
  • Het verwijderen van de laatste oude installatiedelen.

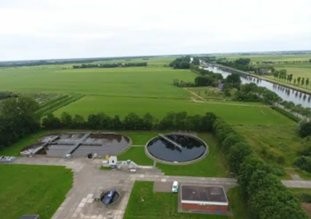

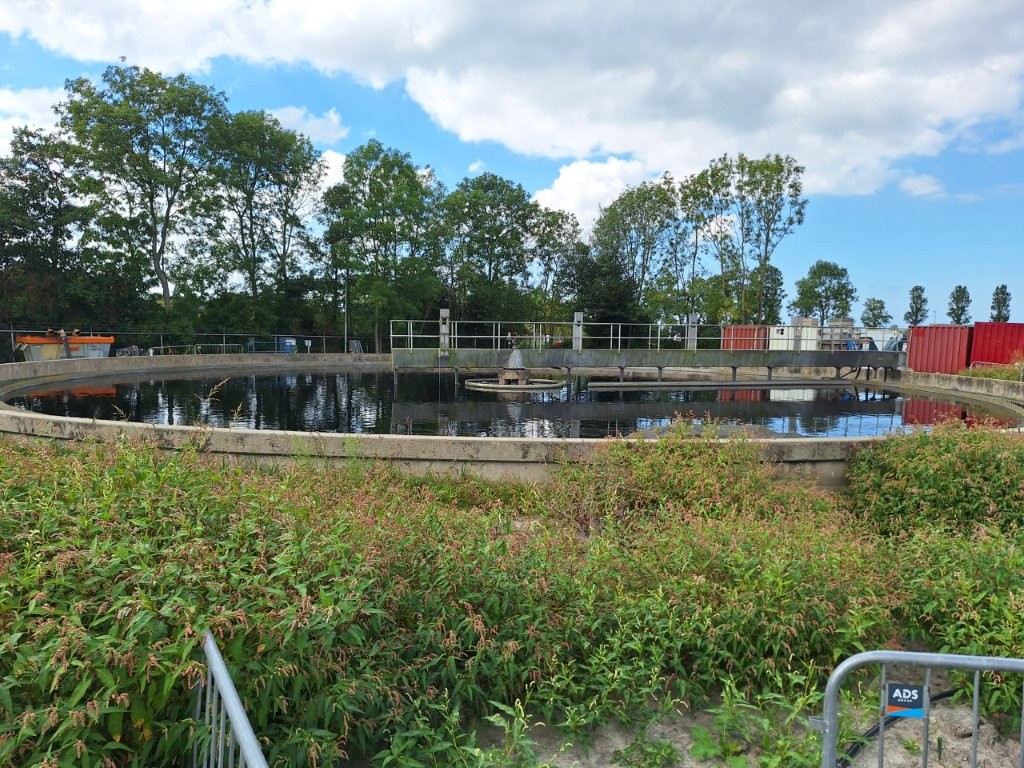

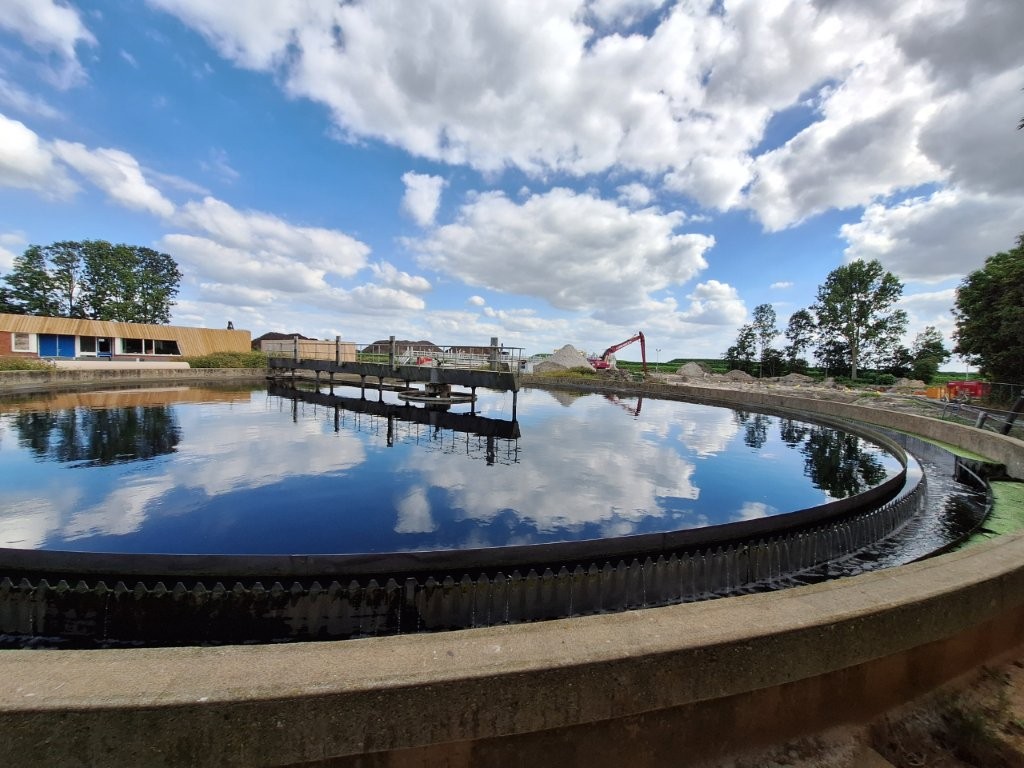

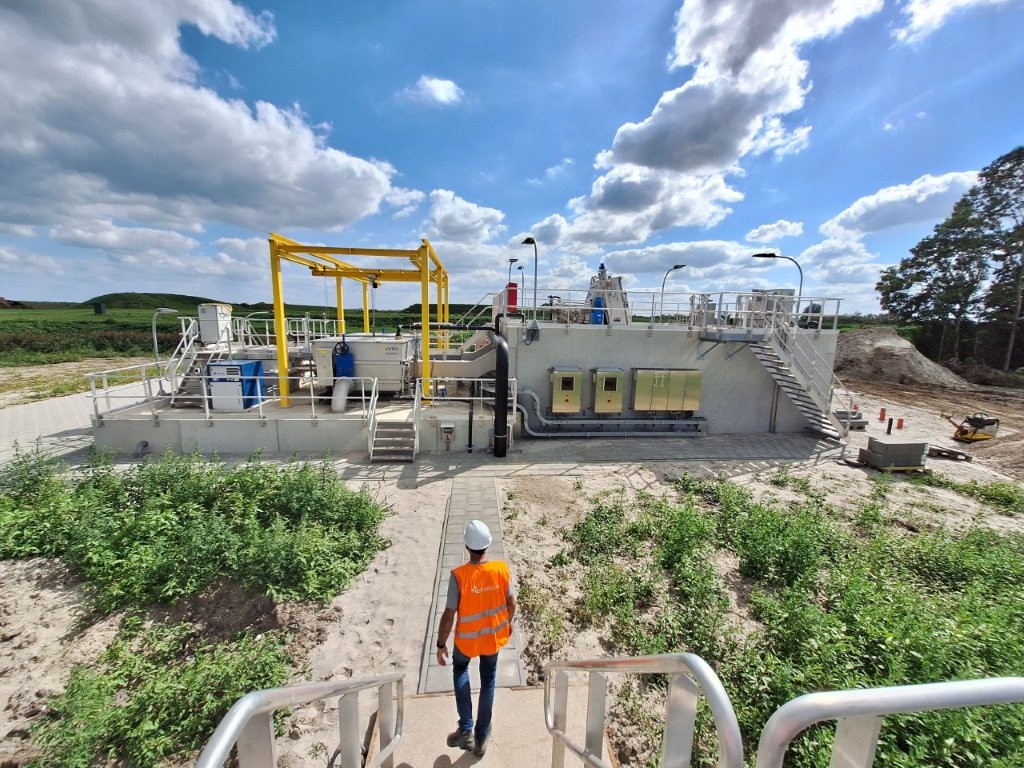

Proces overzicht                                                                                                                                                                                                                                                                                    De nummers tussen haakjes zijn terug te vinden op de foto.

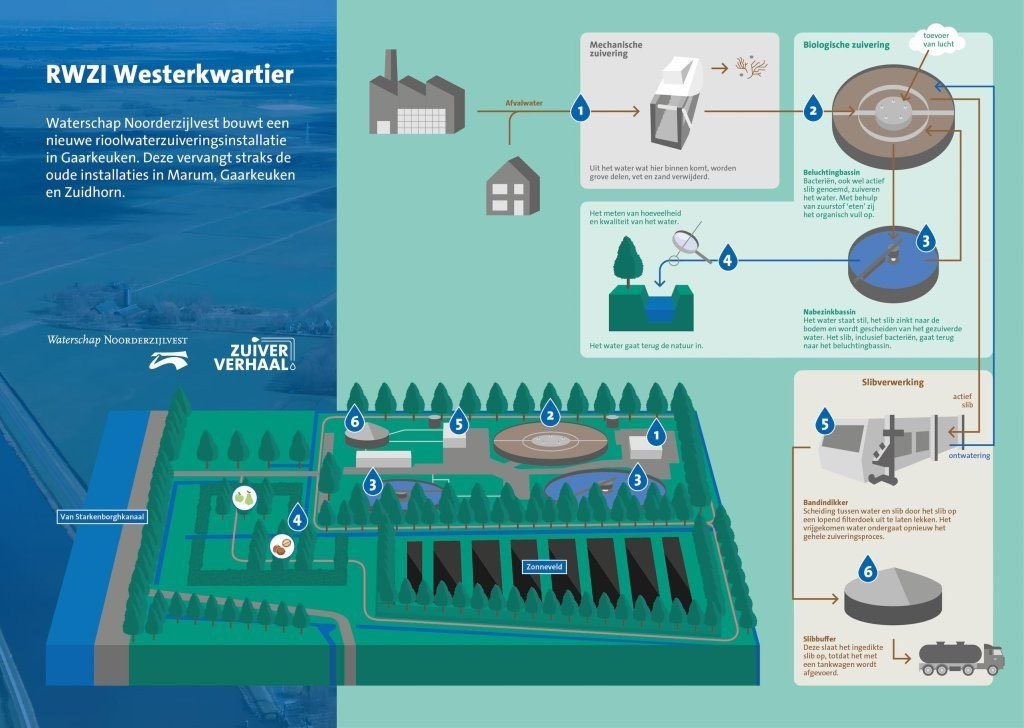

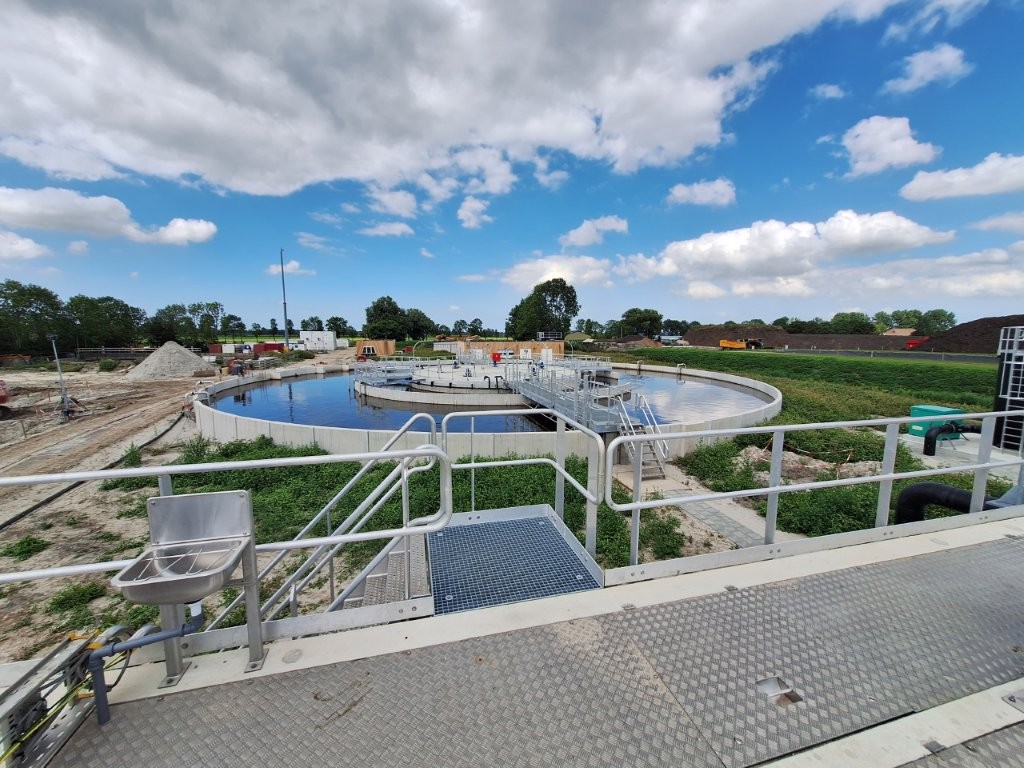

De nieuwe zuivering bestaat uit een ontvangstwerk (1) (mechanische zuivering) en de rotoflow (2) (biologische beluchting). Vervolgens stroomt het medium naar de beide nabezinktanks (3). Het schone water (effluent) stroomt via de overloop naar het Van Starkenborghkanaal (4). Het bezonken slib wordt via de retourslibpompen naar de rotoflow gepomp. Vanuit de rotoflow wordt slib gepompt naar een bandindikker (5). Het ingedikt slib wordt vervolgens naar de slibbuffertank (6) gepompt en daarna verder verwerkt op de RWZI Garmerwolde.

Als de 2e nabezinktank (3) gereed is kan ook het afvalwater (influent) van Marum en Zuidhorn verwerkt worden door de nieuwe zuivering.

De nieuwe RWZI Westerkwartier te Gaarkeuken zal uiteindelijk het afvalwater verwerken van Indaver (naastliggend bedrijf), de dorpen Grijpskerk, Marum, Grootegast, Niekerk en Zuidhorn en enkele naast gelegen woningen in de gemeente Westerkwartier.

Een RWZI in het kort                                                                                                                                                                                                                                                                        Een rioolwaterzuiveringsinstallatie (RWZI) zuivert het afvalwater dat afkomstig is van huishoudens en bedrijven. Dit aangeleverde, nog vervuilde afvalwater heet influent. Na het zuiveringsproces verlaat schoon en gezuiverd water de installatie; dit wordt effluent genoemd.

Het proces van een RWZI is een transformatie van vervuild, onbehandeld afvalwater (influent) naar schoon water (effluent) dat veilig terug kan naar de natuur.

Uitvoering door
Het project wordt uitgevoerd door:

  • ADS Groep Water (Civiel en Werktuigbouw)  https://adsgroep.nl/water/
  • Arcadis (Ontwerp) https://www.arcadis.com/nl-nl
  • ICT Netherlands (Proces automatisering) https://www.ict.eu/nl/ict-netherlands
  • Sissing Noord (Elektrotechnische installaties)  https://www.sissingnoord.nl/
